全国物业管理行业电工职业技能竞赛方案

安然/2017-02-14/动态/发布:物业头条网
全国物业管理行业电工职业技能竞赛由理论知识考核和实际技能操作考核两个部分组成。

  理论知识考核和实际技能操作考核两项成绩均按百分制,合并计算总成绩,其中理论知识成绩占30%、实际技能操作成绩占70%。

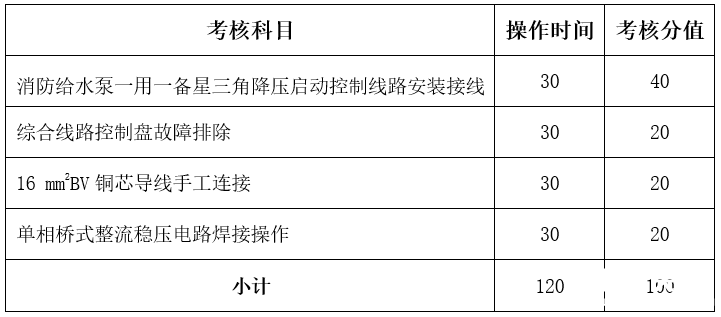

  理论知识考核采取闭卷上机考试方式,考核时间为60分钟,题型有判断题、单项选择题和多项选择题。实际技能操作考核时间为120分钟,考核内容包括:消防给水泵一用一备星三角降压启动控制线路安装接线、综合线路控制盘故障排除、16 mm2BV铜芯导线手工连接、单相桥式整流稳压电路焊接操作四项内容。实际技能操作考核时间与分值如下:

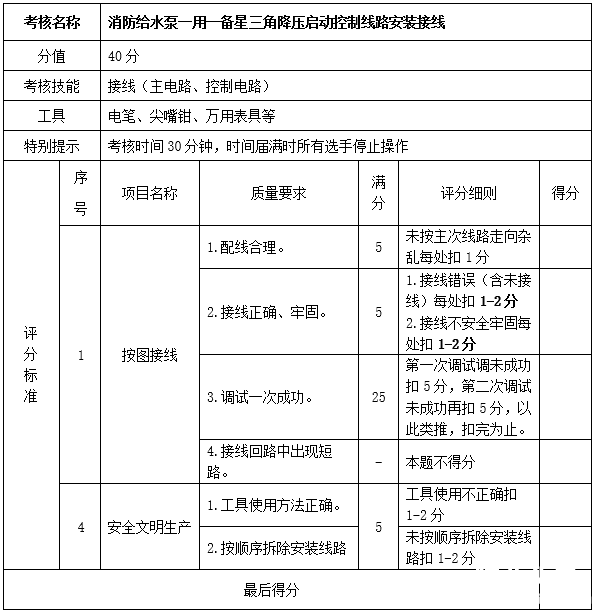

  (一)消防给水泵一用一备星三角降压启动控制线路安装接线

  1.赛题示意图

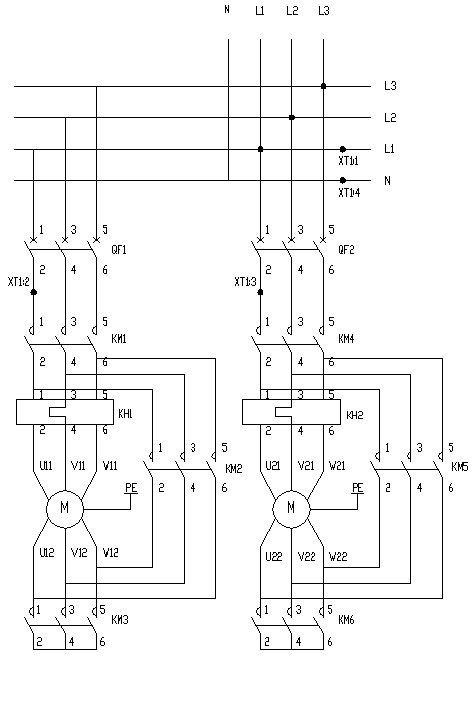

  (1)一次主回路控制图

  (2)二次回路控制图

  (3)模拟考核题板元器件分布示意图

  2.项目基本情况

  考核项目由主办方提供考核模拟线路盘和消防给水泵一用一备星三角(Y-△)延时降压启动控制线路图,该线路盘共配置两台模拟电机负载,一用一备,互为备用。每台电机均采用星三角自动延时降压启动方式。主办方提供一次主回路与二次控制回路的接线且两端为莲花插头,考核时设置模拟水位控制节点和消防控制节点均为开路状态(该节点未导通则表示水源无水,并将导致该水泵系统自动停止运转,水泵系统故障指示灯亮)。同时,该线路盘设置工作状态选择开关,有手动、自动两种工作方式,选手接线完毕并进入通电调试前,由评委将水位控制节点和消防控制节点设定为短接导通状态,以进行通电调试。当调试未通过且未超过考核规定时间时,允许选手断电自查纠错。

  3.操作项目技术交底

  要求选手根据主办方提供考核模拟线路盘和消防给水泵一用一备星三角(Y-△)延时降压启动控制线路图,对应模拟考核盘上标示的插座进行正确连接。要求选手做到整套线路回路控制能分别进行手、自动切换,单台模拟水泵能自动延时进行降压切换。该考核操作时间30分钟。

  考核流程:进入工位--评委指令开始计时--选手读图识图--进行接线并填写操作记录--报告操作完成--评委通电前检查--通电调试--评委计时计分--选手拆除接线--选手离开工位。

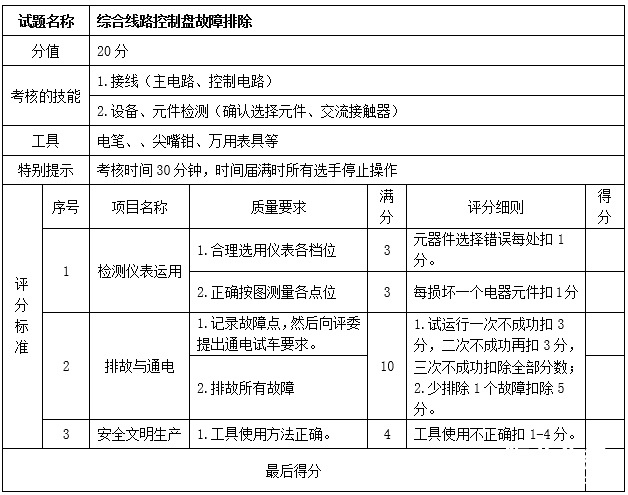

  (二)综合线路控制盘故障排除

  1.项目基本情况

  项目主要考核选手对建筑电气故障检修的实操能力,不提供单相仪表计量及照明线路控制图。考核由主办方提供智能建筑电气控制线路盘柜,柜体为单侧开门式,柜门上分别设有各回路开关,回路与柜体元件以导线相连且每根导线均标识回路名称与编号。盘柜内分别布置电力进户电源、断路器、直接式三相电度表具、漏电开关和多回路照明灯具,且已内置若干个模拟故障。考核故障排除的范围为仪表计量及照明线路综合控制,考核前由评委随机为每位参赛选手设置3个模拟故障。

  2.操作项目技术交底

  要求参赛选手对考核模拟控制盘柜中评委随机设置的3个模拟故障进行故障排除,填写记录并且准确报出故障点线路名称以及编号,由评委判别对错。允许参赛选手自备电笔、万用表具、铅笔等进行辅助测量、排查故障和填写记录。

  考核流程:评委预先设置故障--考生进入工位--评委指令开始计时--考生排查故障并填写记录--报告故障线路名称及编号--评委计时计分--选手离开工位。

  (三)16 mm2BV铜芯导线手工连接操作

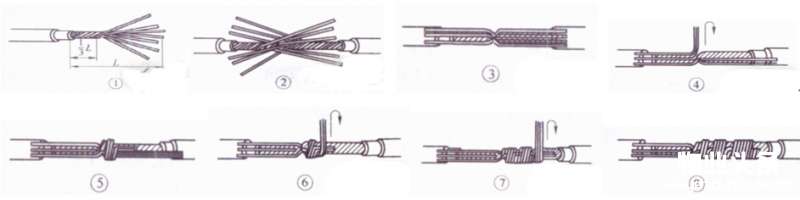

  1.赛题示意图

  2.项目基本情况

  项目为考核参赛选手在电工传统手工技能尤其是借助简单工具手工连接导线方面的实操技能。该考核由主办方提供图纸和BV铜芯导线一根,导线长400mm,规格为16 mm2,由参赛选手借助自带电工刀、钢丝钳、尖嘴钳等工具,手工完成BV铜芯导线的连接操作。

  3.操作项目技术交底

  要求选手首先将导线一分为二。分别将二根导线剥去绝缘层并裸露出适当长度的铜芯,将该二根裸露铜芯近绝缘层的1/3处芯线绞紧,把余下的2/3芯线头分成伞状并捋直,再将两伞骨状芯线隔根对叉且对插到底,钳紧叉口、消除空隙,形成插接缠绕的二个作业面;在此基础上,第一步把一侧叉口中线处2根单股芯线折起成90°按顺时针方向缠绕2圈,再折回90°并平卧在折起前的轴线位置上;第二步将邻近的2根芯线折成90°后按第一步方法、步骤加工;第三步将余下的3根芯线按前述方法、步骤缠绕2圈后把前4根芯线的根部切断并钳平,再将该3根芯线缠足3圈后剪去余端。最后,将另一侧芯线按上述步骤、方法进行加工并最终完成该考核项目。

  考核流程:考生进入工位--评委指令开始计时--考生开始操作----报告操作完成--评委计时计分--选手离开工位。

  (四)单相桥式整流稳压电路焊接操作

  1.项目基本情况

  项目主要考核选手对电子元器件的识别、电路工作点的仪表测量和电子元器件焊接工艺等实操技能。考核项目由主办方提供电子印刷线路板,板面印有桥式整流稳压电路图,图中印有元器件符号和相应规格,版面插脚已开孔以便于选手进行焊接前的插接。主办方提供焊接用助焊剂、焊锡丝,考生须自带电烙铁、尖嘴钳、斜口钳、万用表等工具。

  2.操作项目技术交底

  要求选手根据主办方提供的电子印刷线路板中的电路图,对电子元器件进行识别和筛选,并用个人自带的万用表判断电子元器件的规格与完好程度,再按照图示要求对应安装电子元件并进行焊接,焊接完成后对电子元件脚进行剪切,整个作业完毕后进行通电调试,最后由评委进行焊接质量和输出电压值的检查和评分。该考核对电子元器件安装和焊接的工艺要求是:安装所有电子元器件时,其文字、数值标记应布置在容易目视的方向上(标记向上、向外),以易于评委评判;安装电子元器件的位置方向和电极极性必须正确;电子元器件锡焊工艺美观牢固,焊点圆润、大小一致并充分浸润焊孔。

  考核流程:选手进入工位--评委指令开始计时--选手读图识图--进行接线--报告操作完成--评委通电前检查--通电调试--评委计时计分--选手拆除接线--选手离开工位。

  (五)应知复习考试参考资料

  《国家职业技能标准--维修电工(2009年修订)》(中华人民共和国人力资源和社会保障部制定);

  《职业技能鉴定教材--维修电工(初级、中级、高级)》(人力资源和社会保障部教材办公室编写,2014年第二版,中国劳动社会保障出版社出版);

  《物业管理设施设备管理指南》《物业承接查验操作指南》(中国物业管理协会主编,中国市场出版社出版)。

  理论知识考核时间为60分钟,题型为判断题、单项选择题和多项选择题(参赛选手须自带钢笔或水笔、2B铅笔、橡皮)。

  (六)实际技能操作考核安全文明事项

  1.请选手进入赛区前穿好长袖工装及绝缘鞋,工作服整洁,整齐佩戴由组委会统一制作的标志。

  2.随身带好电笔、钢丝钳、螺丝刀(一字和十字各一把)、电工刀、尖嘴钳、斜口钳、电烙铁、万用表具等工具。

  3.竞赛完成后,全面清理现场,剩余或丢弃材料放到指定地点,自带工具带走,现场提供料具恢复原位、摆放整齐。

  4.请自觉维护现场秩序,配合主持人工作、尊重评委的评判结果。除非评委或考核要求选手作答外保持安静。

  相关附件

电工实际技能操作考核评分标准

电工实际技能操作考核评分标准

    扩展阅读

    上一篇:全国物业管理行业职业技能竞赛报名条件和办法
    下一篇:全国物业管理行业职业技能竞赛竞赛时间安排

    物业头条网 投稿邮箱:web@wuyetoutiao.com

    Copyright © 2002-2022 物业头条网 版权所有
